ToggleXây Nhà Mất Bao Lâu?
Thời gian xây một căn nhà phụ thuộc vào diện tích, số tầng, thiết kế, điều kiện thi công và mức độ hoàn thiện. Với một công trình nhà ở thông thường, quá trình từ chuẩn bị đến hoàn thiện có thể kéo dài vài tháng.
Nếu gia chủ lựa chọn xây nhà trọn gói, các công đoạn được tổ chức theo một kế hoạch thống nhất từ thiết kế, chuẩn bị vật tư đến thi công và hoàn thiện. Nhờ đó, tiến độ có thể được kiểm soát tốt hơn so với việc gia chủ tự thuê nhiều đội thợ riêng lẻ.
Tuy nhiên, không nên chỉ dựa vào một con số cố định để xác định thời gian xây nhà. Mỗi công trình cần có tiến độ riêng dựa trên quy mô thực tế.
>> Xem thêm: Kinh Nghiệm Xây Nhà: 12 Điều Gia Chủ Cần Biết Trước Khi Xây

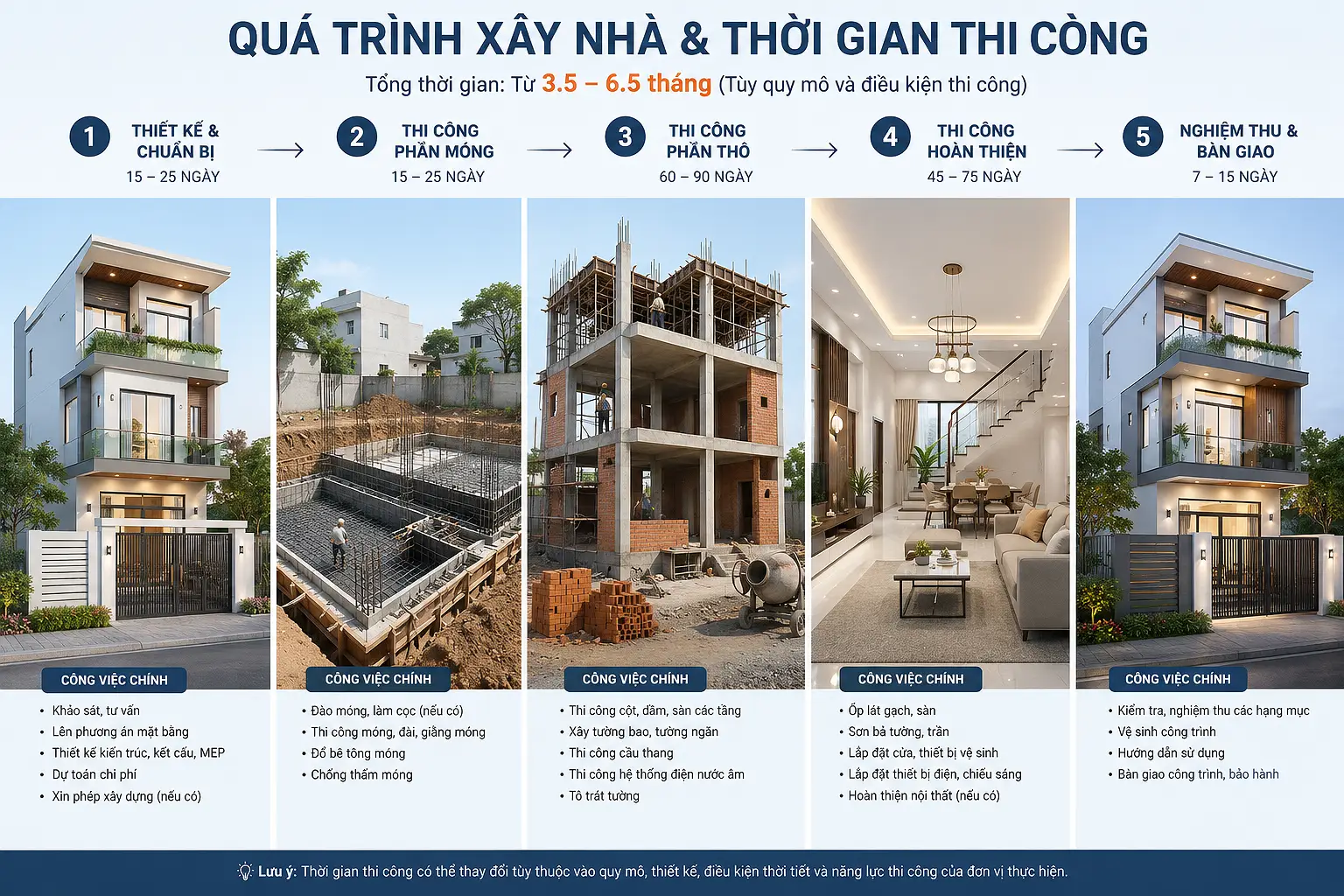

Thời Gian Xây Nhà Gồm Những Giai Đoạn Nào?
Một công trình nhà ở thường trải qua các giai đoạn chính: Chuẩn bị và thiết kế → chuẩn bị thi công → thi công móng → thi công phần thô → hoàn thiện → nghiệm thu và bàn giao. Mỗi giai đoạn có thời gian khác nhau và một số công việc có thể được triển khai song song để tối ưu tiến độ.
1. Thời Gian Chuẩn Bị Và Thiết Kế
Trước khi khởi công, gia chủ cần xác định nhu cầu sử dụng, phong cách kiến trúc, số tầng, diện tích và ngân sách. Sau đó là quá trình khảo sát, lên phương án mặt bằng, thiết kế kiến trúc và hoàn thiện hồ sơ cần thiết.
Thời gian của giai đoạn này phụ thuộc vào mức độ phức tạp của công trình cũng như số lần điều chỉnh thiết kế. Một thiết kế được thống nhất sớm sẽ giúp quá trình thi công phía sau thuận lợi hơn.

2. Chuẩn Bị Mặt Bằng Và Khởi Công
Sau khi hoàn thiện các bước cần thiết, công trình được chuẩn bị mặt bằng, tập kết vật tư, bố trí nhân lực và thiết bị. Nhà thầu cần lên kế hoạch thi công cụ thể để tránh tình trạng công nhân phải chờ vật liệu hoặc các hạng mục bị gián đoạn. Đây là lý do việc lập tiến độ ngay từ đầu có vai trò quan trọng đối với những công trình xây nhà trọn gói.
3. Thi Công Phần Móng
Phần móng là giai đoạn đầu tiên của quá trình thi công kết cấu. Thời gian thực hiện phụ thuộc vào loại móng, điều kiện nền đất, quy mô công trình và điều kiện thi công thực tế. Không nên cố rút ngắn thời gian phần móng bằng cách bỏ qua các bước kỹ thuật cần thiết. Chất lượng kết cấu luôn phải được ưu tiên trước tiến độ.
4. Thi Công Phần Thô
Sau khi hoàn thành móng, công trình tiếp tục triển khai phần khung. Các công việc chính gồm thi công cột, dầm, sàn, cầu thang, xây tường và hệ thống điện nước âm theo hồ sơ thiết kế. Nhà càng nhiều tầng hoặc có thiết kế phức tạp thì khối lượng công việc càng lớn, từ đó thời gian thi công cũng có thể kéo dài hơn.
5. Thi Công Hoàn Thiện
Đây thường là giai đoạn có nhiều hạng mục được triển khai. Công trình sẽ lần lượt thực hiện các công việc như:
- Chống thấm.
- Cán nền.
- Ốp lát.
- Sơn tường.
- Lắp đặt cửa.
- Lắp thiết bị vệ sinh.
- Hoàn thiện hệ thống điện nước.
- Các hạng mục hoàn thiện khác theo hợp đồng.
Việc chuẩn bị vật liệu từ trước sẽ giúp hạn chế thời gian chờ và tránh ảnh hưởng đến tiến độ.
6. Nghiệm Thu Và Bàn Giao
Sau khi hoàn thiện, công trình cần được kiểm tra tổng thể. Gia chủ và nhà thầu kiểm tra các hạng mục theo hồ sơ, hợp đồng và tiêu chuẩn đã thống nhất. Những vấn đề cần điều chỉnh sẽ được xử lý trước khi bàn giao chính thức.

Những Yếu Tố Có Thể Làm Chậm Tiến Độ Xây Nhà
Không phải công trình nào cũng hoàn thành theo cùng một khoảng thời gian. Một số yếu tố thường ảnh hưởng đến tiến độ gồm:
Quy mô công trình
Nhà diện tích lớn hoặc nhiều tầng sẽ có khối lượng thi công nhiều hơn.
Thiết kế phức tạp
Các công trình có nhiều hình khối, chi tiết trang trí hoặc yêu cầu hoàn thiện cao thường cần nhiều thời gian hơn.
Thời tiết
Mưa lớn kéo dài có thể ảnh hưởng đến các công việc thi công ngoài trời, đặc biệt là phần móng, kết cấu và hoàn thiện mặt ngoài.
Vật tư
Việc lựa chọn vật liệu không kịp thời hoặc nguồn cung bị gián đoạn có thể khiến công trình phải chờ.
Thay đổi thiết kế
Đây là một trong những nguyên nhân dễ làm kéo dài tiến độ. Khi công trình đang thi công nhưng gia chủ thay đổi mặt bằng, vật liệu hoặc thiết kế, nhiều hạng mục có thể phải làm lại.
Làm Thế Nào Để Xây Nhà Đúng Tiến Độ?
Muốn kiểm soát thời gian xây dựng, gia chủ nên thống nhất thiết kế trước khi khởi công và xác định rõ các loại vật liệu sử dụng. Hợp đồng cũng nên thể hiện tiến độ dự kiến, các mốc nghiệm thu và trách nhiệm của các bên khi có thay đổi. Bên cạnh đó, nhà thầu cần có kế hoạch nhân lực, vật tư và trình tự thi công cụ thể. Việc phối hợp tốt giữa các đội thi công sẽ hạn chế thời gian chờ và giúp công trình vận hành liên tục.
>>Xem thêm: Nhà Phố 5m Nên Thiết Kế Bao Nhiêu Tầng Là Phù Hợp?
Xây Nhà Trọn Gói Có Giúp Rút Ngắn Thời Gian Không?
Có thể giúp việc quản lý tiến độ thuận lợi hơn, nhưng không có nghĩa mọi công trình xây trọn gói đều hoàn thành trong một khoảng thời gian cố định. Khi một đơn vị chịu trách nhiệm xuyên suốt, việc phối hợp giữa thiết kế, vật tư và thi công thường đồng bộ hơn. Gia chủ cũng không phải tự quản lý quá nhiều đội thợ. Tuy nhiên, tiến độ cuối cùng vẫn phụ thuộc vào quy mô, thiết kế, điều kiện thực tế và các thỏa thuận trong hợp đồng.
Khi Nào Nên Bắt Đầu Xây Nhà?
Gia chủ nên bắt đầu chuẩn bị càng sớm càng tốt nếu đã xác định được nhu cầu xây dựng. Thay vì chờ đến thời điểm muốn khởi công mới tìm nhà thầu, có thể chuẩn bị trước về thiết kế, ngân sách, pháp lý và phương án thi công. Điều này tạo thêm thời gian để xử lý những vấn đề phát sinh trước khi công trình bắt đầu. Đặc biệt, nếu dự kiến xây nhà vào thời điểm có điều kiện thời tiết bất lợi, cần trao đổi với nhà thầu để xây dựng tiến độ phù hợp.
Kết Luận
Xây nhà mất bao lâu không có một đáp án giống nhau cho mọi công trình. Thời gian phụ thuộc vào diện tích, số tầng, thiết kế, vật liệu, điều kiện thi công và khả năng tổ chức của nhà thầu.
Một kế hoạch rõ ràng ngay từ giai đoạn thiết kế, chuẩn bị vật tư và phân bổ nhân lực sẽ giúp hạn chế thời gian chờ, giảm phát sinh và kiểm soát tiến độ tốt hơn.
